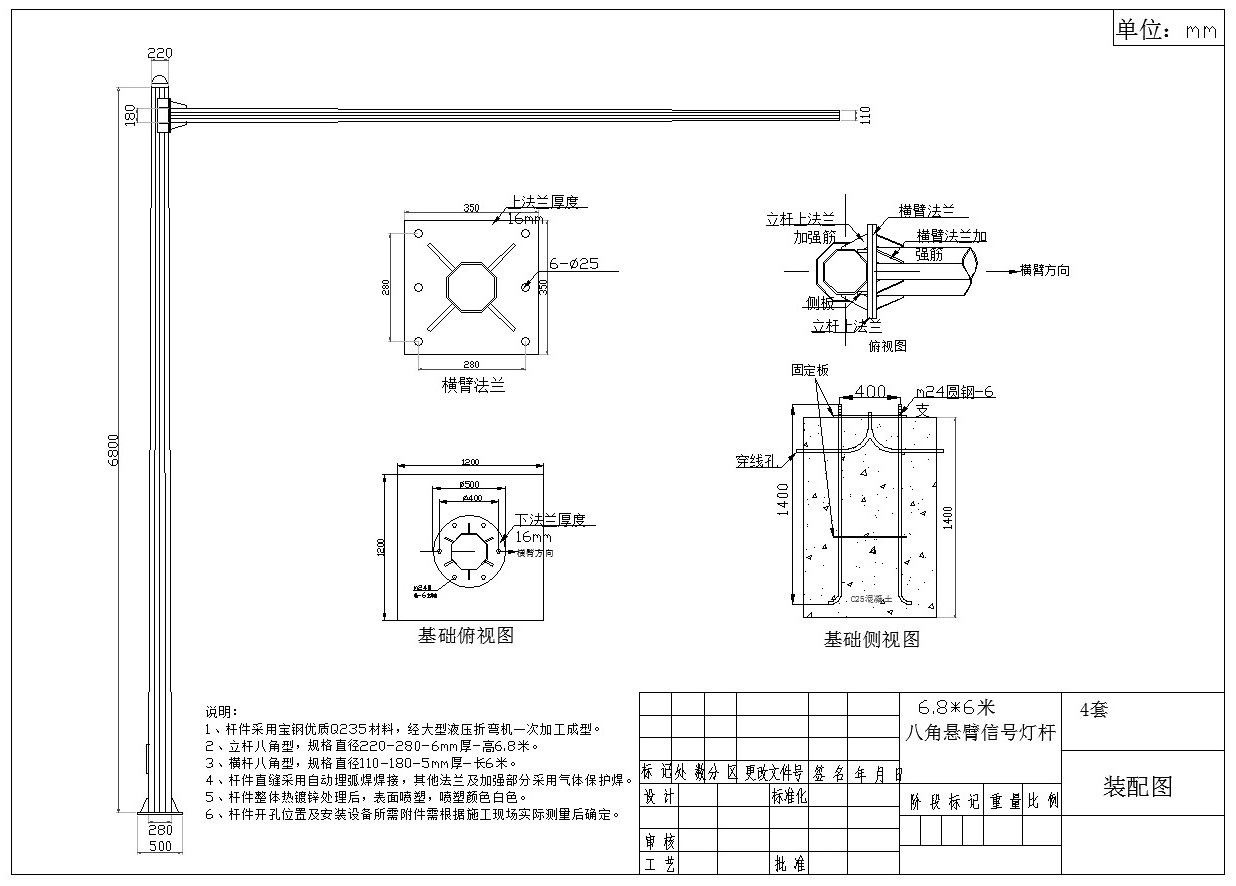

信号灯灯杆也分好几种,安装方法基本大同小异,下面我们看其中一个案例。
(1)立柱底座与基础预埋件、立柱与悬臂之间必须通过法兰盘连接。
(2)横臂与立杆的夹角必须保证在91.4°-91.6°。
(3)表面热浸镀锌后白色喷塑,镀锌量不少于500克/㎡。
(4)横臂杆件距地面净高度不小于5.5m,立柱杆体距地面约500mm处,须有拉线孔。
(5)悬臂长度在12米以内为整根不分段式。
(6)杆体设计要求美观大方:所有负载安装就位,杆体投入使用后,整体外形应与图纸效果一致。
(7)杆体可抗最大风速40m/s,疲劳寿命大于30年。
(8)所有焊接件均要求双面全满焊,务必焊牢。
5、交通灯杆土建工程施工要求
(1)中标人在开挖前应事先通知招标人。未得到招标人允许,相邻地面不能破坏。管道和基础的开挖应按照招标中所示线型、坡度和标高或按招标人的要求施工。回填必须至少恢复到原来地面并夯实。
(2)所有信号灯柱基础混凝土为C30砼。混凝土的配比和最小水泥用量应符合GBJ204-83的规定。能够提供C30混凝土配比单及28天试压报告。
(3)每一条灯杆都必须接地,其接地电阻<10欧姆。
(4)预埋件地脚螺栓法兰盘以上的螺纹必须采用黄油保护并且包扎好,以防损坏螺纹。根据预埋件安装图正常放置预埋件,保证悬臂灯杆的方向与行车道垂直。
(5)信号灯基础的混凝土浇注面平整度<5mm/m。
(6)地下铺设的电缆不得有接头,每根电缆线应留有4m余量。
(7)控制机柜放置于路口非岗亭内时,为确保设备的正常运转,必须将信号机柜提高,防止浸水。抬高高度<600mm,机柜基础与旁边最近窨井之间用管径3寸或4寸的电缆管线连接。基础内部的电缆管周围必须用混凝土填实;主电源线必须经窨井进入信号机柜。控制机拒必须接地。
(8)电缆要符合国家规范要求。
